Certains projets solaires s’étirent bien plus que prévu. Rarement parce que la pose a pris du retard : presque toujours à cause d’une marche administrative qu’on avait sous-estimée. Mieux vaut connaître le chemin avant de le prendre, et savoir ce qui dépend de vous, de nous, de l’installateur ou d’une administration qui ne répond pas à notre rythme.
Voici les sept étapes d’un projet résidentiel, telles que nous les suivons. Les délais indiqués sont des ordres de grandeur sauf lorsqu’ils sont fixés par un texte, et nous le précisons à chaque fois.
1. L’étude de dimensionnement
Julien, le chargé d’études, ouvre le dossier par un calcul de dimensionnement, qui peut conclure à l’abandon. Il part de votre commune, de l’orientation et de l’inclinaison du toit, de vos factures d’électricité et de vos habitudes, puis il calcule puissance, production, autoconsommation, prix, gain et retour avec la méthode publiée. Vous pouvez faire un premier passage vous-même avec le simulateur de panneaux solaires.
À ce stade, il arrive que le calcul conclue à l’abandon : toit nord, consommation trop faible, ombrage trop lourd. Vous repartez alors sans rien avoir signé. Délai : court, dès que vos données sont complètes. La collecte de ces données occupe l’essentiel du temps.
2. La visite technique
La visite technique a lieu avant le devis ferme, en une demi-journée sur place. Mathieu ou l’installateur se rend chez vous. Il contrôle la charpente (sections et état des pannes), la couverture (tuile tige de botte fragilisée, ardoise, état de l’écran sous toiture), le passage des câbles, l’emplacement de l’onduleur et le tableau électrique. Il mesure les ombres réelles, que les photos aériennes sous-estiment parfois : pente au clinomètre, azimut à la boussole, entraxe des chevrons au mètre, et une photo de l’horizon sud prise depuis l’emplacement des futurs modules.
Cette visite précède le devis ferme : c’est la seule façon d’éviter l’avenant en cours de chantier, quand on découvre qu’il faut renforcer un chevron ou changer le différentiel. Délai : une demi-journée sur place, et le rendez-vous se cale selon les disponibilités.
3. Le devis et le choix de l’installateur
Le devis vient d’un seul installateur partenaire, dont nous relisons chaque ligne avec vous. Nous vous mettons en relation avec un installateur partenaire RGE QualiPV, sélectionné selon la charte des installateurs partenaires. Il établit le devis, qui doit indiquer la puissance en kWc, les marques et modèles, la TVA applicable (5,5 % jusqu’à 9 kWc, 20 % sur tout le devis si une batterie y figure), la mention des démarches incluses et les garanties.
Nous relisons le devis avec vous. Comparez-le avec l’étude : écart de puissance, matériel différent, prix éloigné de la fourchette de notre guide des prix. Le délai de réflexion est le vôtre. Un devis qui presse, avec une remise valable « jusqu’à ce soir », doit vous alerter.
4. La déclaration préalable en mairie
La mairie dispose d’un mois pour instruire la déclaration, deux en secteur ABF. Anaïs prépare le dossier, l’installateur fournit les pièces techniques, vous signez en tant que propriétaire. Le formulaire est le Cerfa n° 16702. Instruction : un mois, deux mois en secteur ABF (périmètre de 500 m autour d’un monument historique, site patrimonial remarquable) avec avis conforme de l’architecte des Bâtiments de France. C’est le seul délai fixé par un texte dans tout le projet.
Une fois l’accord obtenu, un délai de recours des tiers court encore. Pas question de commencer la pose avant l’arrêté de non-opposition : l’installateur sérieux l’attend. Voir la page démarches d’Anaïs.

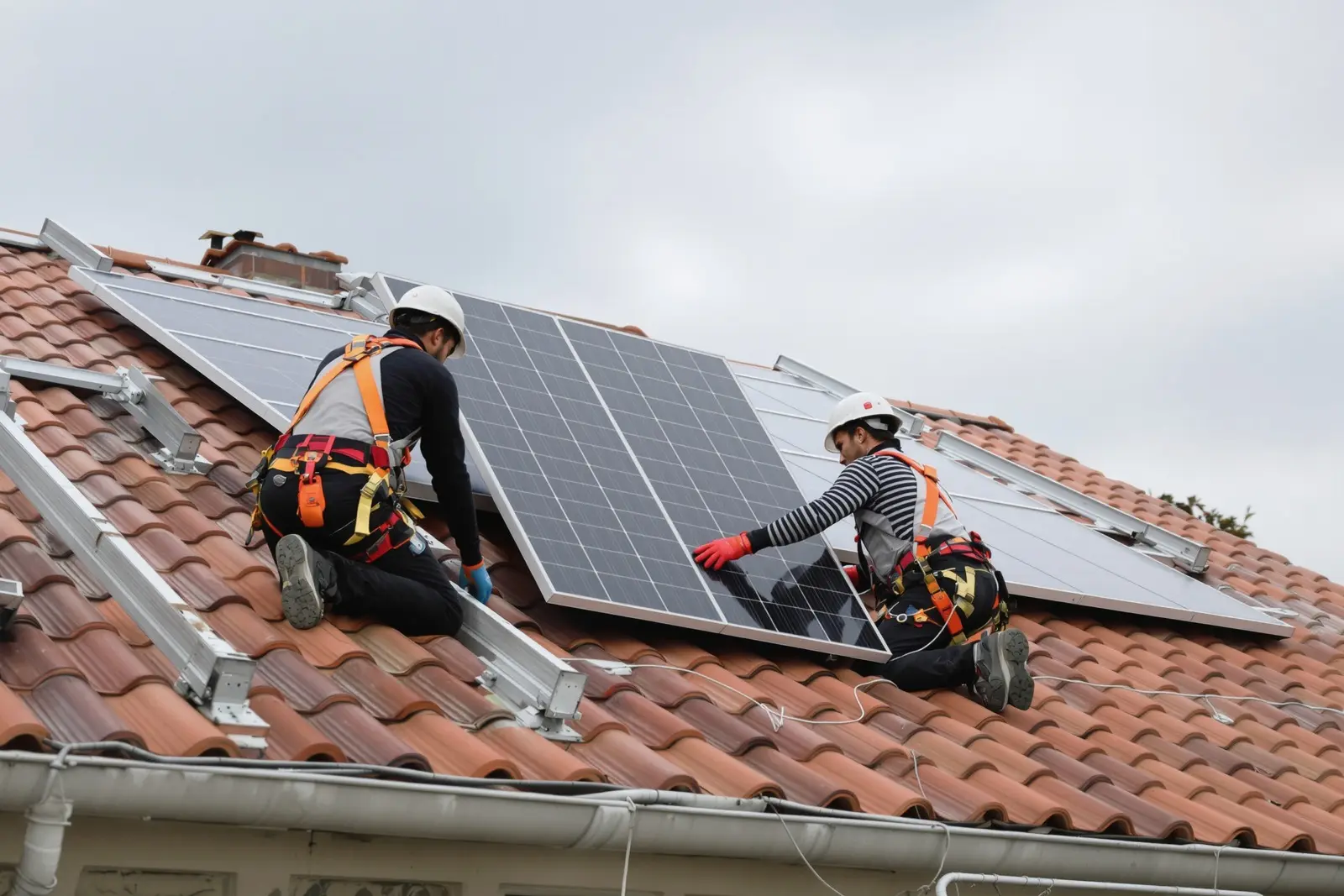

5. La pose
La pose est l’étape la plus courte, de quelques jours. Une équipe monte les rails, fixe les crochets ou les profilés, pose les panneaux, tire les câbles, installe l’onduleur (ou les micro-onduleurs) et raccorde le tout au tableau. Sur une maison de plain-pied, on compte quelques jours. Tout dépend de la météo : on ne couvre pas un toit sous la pluie, et on ne monte pas de panneaux par vent fort, ce qui en Vendée, face aux rafales d’ouest, arrive plus souvent qu’on ne le voudrait.
Vous pouvez demander que l’installateur vous montre les étapes qui ne se verront plus : fixations, abergements, cheminement des câbles. La tenue dans le temps se joue souvent à ces endroits, avant la marque des panneaux. Un point de contrôle : la garantie décennale doit couvrir ces travaux.
6. Le Consuel et le raccordement Enedis
Aucune date de mise en service ne peut être garantie, car elle dépend du Consuel et d’Enedis. Après la pose, l’installation doit être attestée conforme par le Consuel. L’installateur dépose le dossier, un contrôle sur place est possible. Parallèlement, la demande de raccordement auprès d’Enedis (que nous déposons tôt) doit aboutir pour que le compteur soit paramétré.
Ici, on ne promet aucune date. Les délais dépendent du Consuel, d’Enedis et de la qualité du dossier. Il arrive que les panneaux restent éteints plusieurs semaines. Un installateur qui vous garantit une mise en service à date fixe doit vous expliquer comment il le peut.
7. La mise en service et le contrat EDF OA
Enedis met l’installation en service, puis le contrat EDF OA prend effet. Dernière étape : Enedis met l’installation en service, vous signez le contrat EDF OA pour le rachat du surplus (1,1 c€/kWh, 20 ans, indexé d’environ 2 % par an) et vous recevez les documents de fin de chantier : attestation Consuel, notice, schémas, certificats de garantie, identifiants de supervision.
Quelques semaines plus tard, regardez le compteur et l’application de l’onduleur pour vérifier que la production suit l’étude. Un écart durable doit être signalé, et c’est ce que l’article sur la baisse de production des panneaux aide à diagnostiquer.
Où vérifier chaque étape vous-même
Chaque étape se recoupe sur une source officielle, dont les adresses figurent dans l’encadré des sources de la page. Le calcul de l’étape 1 se refait sur PVGIS, l’outil de la Commission européenne, à l’adresse de votre toit. Les délais de l’étape 4 sont fixés par les articles R. 423-23 (un mois) et R. 423-24 (un mois de plus en secteur protégé) du Code de l’urbanisme, et l’Atlas des patrimoines montre si votre adresse est dans un périmètre.
Pour l’étape 3, l’installateur se contrôle sur l’annuaire RGE de France Rénov’, et les conditions de la TVA à 5,5 % figurent dans le BOFiP. Pour l’étape 6, le raccordement se suit sur le portail d’Enedis et l’attestation de conformité dépend du Consuel. Enfin, le tarif du surplus de l’étape 7 vient de l’arrêté du 1er juin 2026, publié sur Légifrance.
Ce qui ne se lit dans aucun texte, c’est l’ordre pratique : ne jamais verser un acompte élevé avant l’accord de la mairie, ne jamais laisser poser sans la décision de non-opposition en main, ne jamais accepter un calendrier sans marge pour le Consuel et Enedis. Nos équipes présentent leur rôle dans la page du bureau d’étude solaire en Vendée.
Ce que fait qui
| Étape | Julien | Mathieu | Anaïs | Installateur | Vous |
|---|---|---|---|---|---|
| 1. Étude | Calcul | Données, factures | |||
| 2. Visite | Contrôle | Peut l’accompagner | Accès au toit | ||
| 3. Devis | Relecture | Devis | Décision | ||
| 4. Mairie | Dossier | Pièces techniques | Signature | ||
| 5. Pose | Suivi | Chantier | Présence utile | ||
| 6. Consuel, Enedis | Suivi, demande | Dossier Consuel | Rien à faire | ||
| 7. Mise en service | Contrôle de production | Contrat EDF OA | Remise des documents | Signature du contrat |
Pour démarrer, demandez un rappel : nous commençons par l’étape 1, avec vos chiffres.
Les questions reçues au bureau d'étude
Combien de temps dure un projet photovoltaïque de A à Z ?
Comptez plusieurs mois entre la première étude et la mise en service. Seul un délai est fixé par la loi : un mois d'instruction pour la déclaration préalable, deux mois en secteur ABF. Le raccordement Enedis et le Consuel ne peuvent pas être garantis.
La pose des panneaux dure-t-elle longtemps ?
La pose sur toiture d'une installation résidentielle est l'étape la plus courte, de l'ordre de quelques jours selon la puissance et la météo. Le reste du temps est consacré aux démarches avant et après.
Que se passe-t-il si la mairie refuse ma déclaration préalable ?
Le refus est motivé. Dans la pratique, on adapte le projet (autre versant, cadre noir, matériau) et on redépose un dossier. C'est pourquoi nous identifions les contraintes de secteur avant le devis.
Quand paie-t-on l'installateur ?
Les modalités figurent au devis, et elles varient. Méfiez-vous d'un acompte élevé demandé avant l'accord de la mairie : un échéancier raisonnable suit l'avancement du chantier.
Démarches panneaux solaires avec Anaïs : mairie, Consuel, Enedis, EDF OA
